天津地铁11号线项目首段35kV环网供电系统成功送电
发布时间:2023-03-18 天津地铁11号线项目 分享:
天津地铁11号线项目/发布时间:2023-03-18

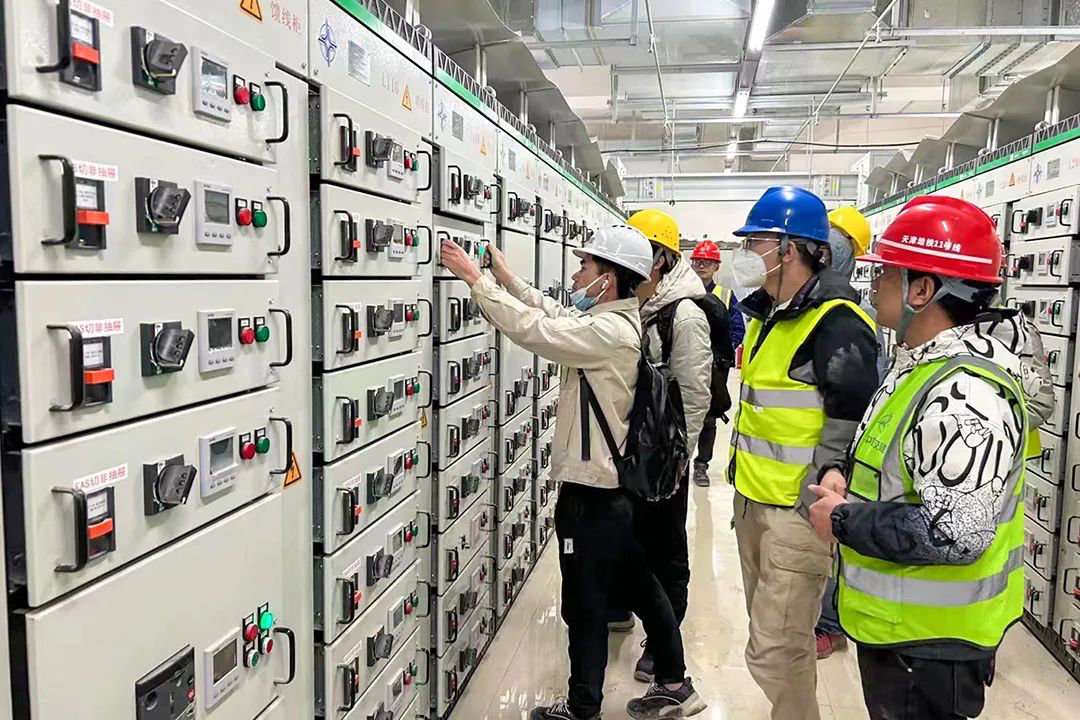

3月15日,随着七经路车辆段牵引降压混合变电所里动力变压器和整流变压器先后响起厚重的电流声,天津地铁11号线一期工程首段驯海路站至东丽七经路车辆段区间35kV环网供电系统成功送电。





本次送电由驯海路110kV主变电所馈出35kV电源,经驯海路站降压变电所、一经路站牵引降压混合变电所、三经路站降压变电所、六经路站牵引降压混合变电所至七经路车辆段牵引降压混合变电所及跟随所。各变电所受电后均具备向交流400V和直流1500V电源馈电能力,可为各车站通信、信号、风水电、电扶梯、屏蔽门等专业设备调试提供稳定电源。





为保证本次送电顺利进行,在项目公司和总经理部的统筹下,项目团队提前谋划,编制送电和送电后临管措施等专项方案,召开专项布置会和推进会,明确责任,落实分工,确保了送电过程中各所内高压设备受电冲击试验正常、综合自动化系统工作正常。



驯海路站至东丽七经路车辆段区间35kV环网供电系统送电成功为后续接触网送电、综合联调等提供有力保障,下一步电客车将在东丽七经路车辆段陆续进行静调,同时驯海路站、一经路站、三经路站、六经路站、七经路车辆段各系统正在调试,为电客车上线动调做好充分准备。
